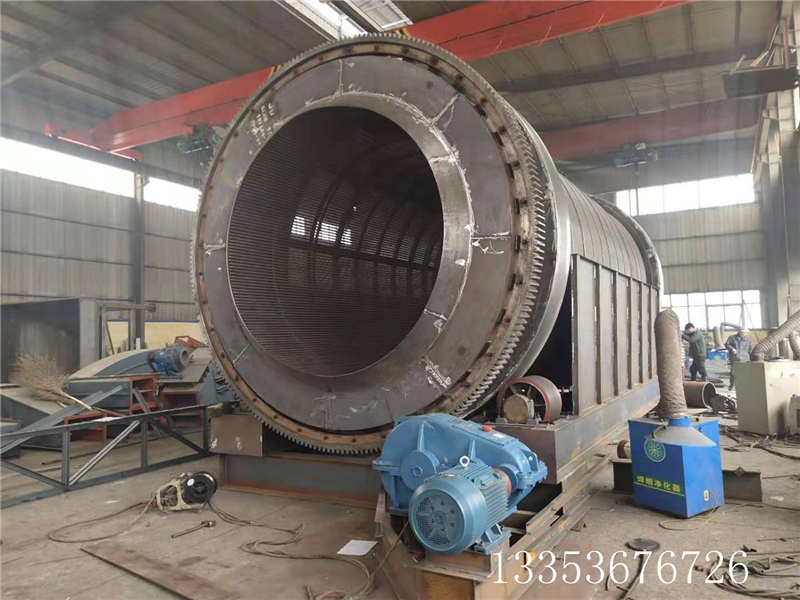

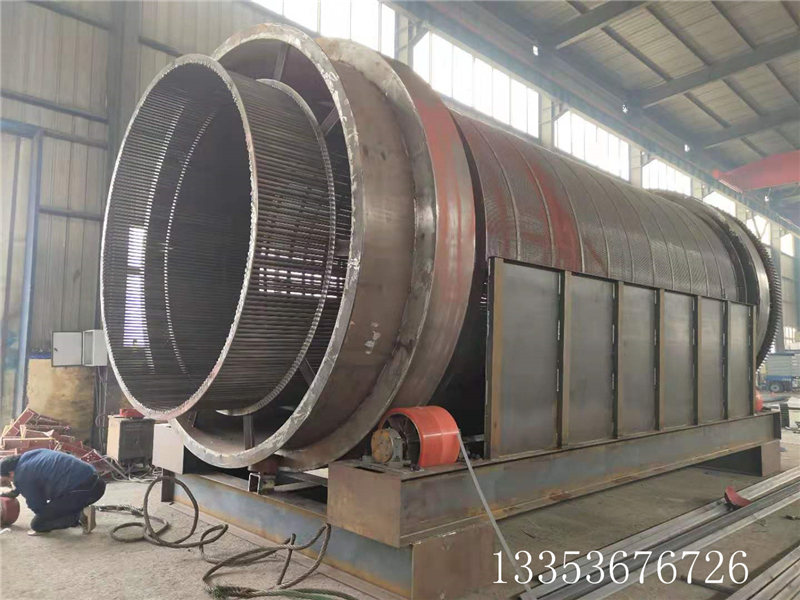

滾筒篩安裝:
1、預埋鋼板。安裝前應按設備安裝圖的要求預埋鋼板,要求預埋鋼板的上平面位于同 一平面上。安裝所需的預埋鋼板、地腳螺栓等均由安裝單位自備。
2、篩體的安裝。根據設備進料口、出料口的位置布置,對篩體安裝位置進行確定。
3、安裝基礎支架。將篩體兩端軸承座安裝在基礎支架上,并將篩體安裝角度調整至設 計角度,最后進行固定。
4、連接進料口和出料口。
5、安裝網轉篩體。
6、用于轉動回轉篩分筒,不得有阻力過大或卡死現象,否則應查清原因加以調整。
7、滾筒篩出廠后,如超過6個月才安裝,則安裝前必須將大軸的軸承拆下清洗,注入新 潤滑脂(2號鋰基潤滑脂)。
滾筒篩調試:
一、滾筒篩調試前的準備工作:
1、滾筒篩各部件安裝完并檢查合格后,可進行試運轉。試運轉前應該祥細檢查各部件 是否安裝正確,各緊固件是否牢靠,篩體周圍是否有妨礙滾筒篩運行的障礙物。
2、通過手動盤車旋轉篩分筒,觀察有無卡死、磨擦現象,若有進行調整。
3、檢查各軸承座、變速箱應潤滑良好,變速箱油位當。
4、電源接頭應牢固可靠,絕緣良好,接地正確。
二、滾筒篩空載試車
1、點動電機控制按鈕,檢查電機轉向應與滾筒篩所示轉向一致。
2、起動設備運轉4~6小時,觀察回轉篩運行情況,若發現異常聲響或其它現象,應及 時停機檢查,找出原因,排除故障。
滾筒篩試運行4~6小時應檢查下列項目:
1、大軸軸承溫度,要求最高溫度不超過75℃,溫升不超過45℃。
2、各處緊固螺栓的緊固情況,發現松動應及時擰緊。
3、檢奩電機、轉動部件溫升情況,應在正常范圍之內。
三、滾筒篩投料:
1、在篩分機處于運轉平穩狀態下,啟動進料及出料設備進行投料試車。
2、正常出料后關閉密封隔離罩(正常運行時,密封隔離罩應始終處于關閉位置)。
3、檢查出料粒徑和有無漏料及揚塵情況。
4、運轉半小時后對各部件進行仔細檢查,發現問題及時處理。
5、工作過程中應經常檢查運行情況,若發現運行不正常或有異常聲響,成及時停機檢查,找出原因,排除故障。
